4月12日,隨著河床10~11號壩段倉號內最后一罐混凝土順利入倉,由中國水電四局承建的世界在建的最高碾壓混凝土重力壩——黃登水電站主壩混凝土澆筑順利突破100萬立方米大關。
截至目前,黃登水電站河床壩段共計澆筑混凝土875716立方米,6號壩段(非溢流壩段)澆筑混凝土25599.3立方米,2號壩段(非溢流壩段)澆筑混 凝土5196.9立方米,進水口壩段澆筑混凝土100684.7立方米,2016年累計澆筑混凝土266024.12立方米。從2015年3月29日進水 口壩段首倉混凝土開盤澆筑,至2016年4月12日黃登水電站主壩混凝土,共計澆筑1007196.9立方米,壩體最大上升高度達到63米。

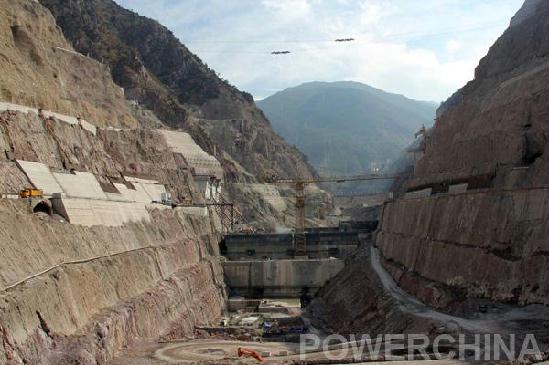

2015年第四季度,黃登水電站大壩澆筑全面進入主體澆筑高峰期,繼9月份澆筑量突破10萬立方米大關后,10~12月連續3個月,月澆筑量均超過了12 萬立方米。12月份,單月混凝土澆筑量突破18萬立方米,創歷史新高。黃登水電站大壩澆筑面臨兩大困難:一是工程樞紐區河谷狹窄,工程布置緊湊,施工道 路、施工設施、工廠等布置困難,面臨高山峽谷區高碾壓混凝土重力壩快速施工的難題;二是工程區晝夜溫差大,對壩體混凝土溫控措施的實施影響大。在高難度的 施工壓力面前,工程項目部穩扎穩打,科學組織,加大施工過程中的管理、監督和控制力度,確保施工重點,狠抓薄弱環節,不斷優化施工方案,切實抓好各班生產 的管理、銜接,并認真處理好質量、安全、進度三者的關系。

根據施工進度安排,工程項目部已具備的澆筑手段包括2臺30噸平移式纜機、進水口1000門機、M1500塔機、1560米高程供料線皮帶機、右岸 1500米高程皮帶機和1528米高程皮帶機、8條滿管溜槽,以及自卸車直接入倉等。這些澆筑手段,為大壩混凝土順利澆筑起到了保駕護航的作用。
與此同時,為防止在混凝土澆筑過程中出現模板變形、跑模等現象,有效控制混凝土溫度,項目部編制了6米升層施工方案,有效指導現場施工,以確?;炷镣庥^ 體型達到優良標準。此外,還有數字黃登系統的實時監控,為保證混凝土溫控達到設計標準提供了強有力的支持。黃登水電站主壩混凝土澆筑突破100萬立方米, 有力推進了電站建設進程,為實現各項建設節點目標夯實了基礎。(劉 丹)
(來源:中國建材報 2016-04-20)
